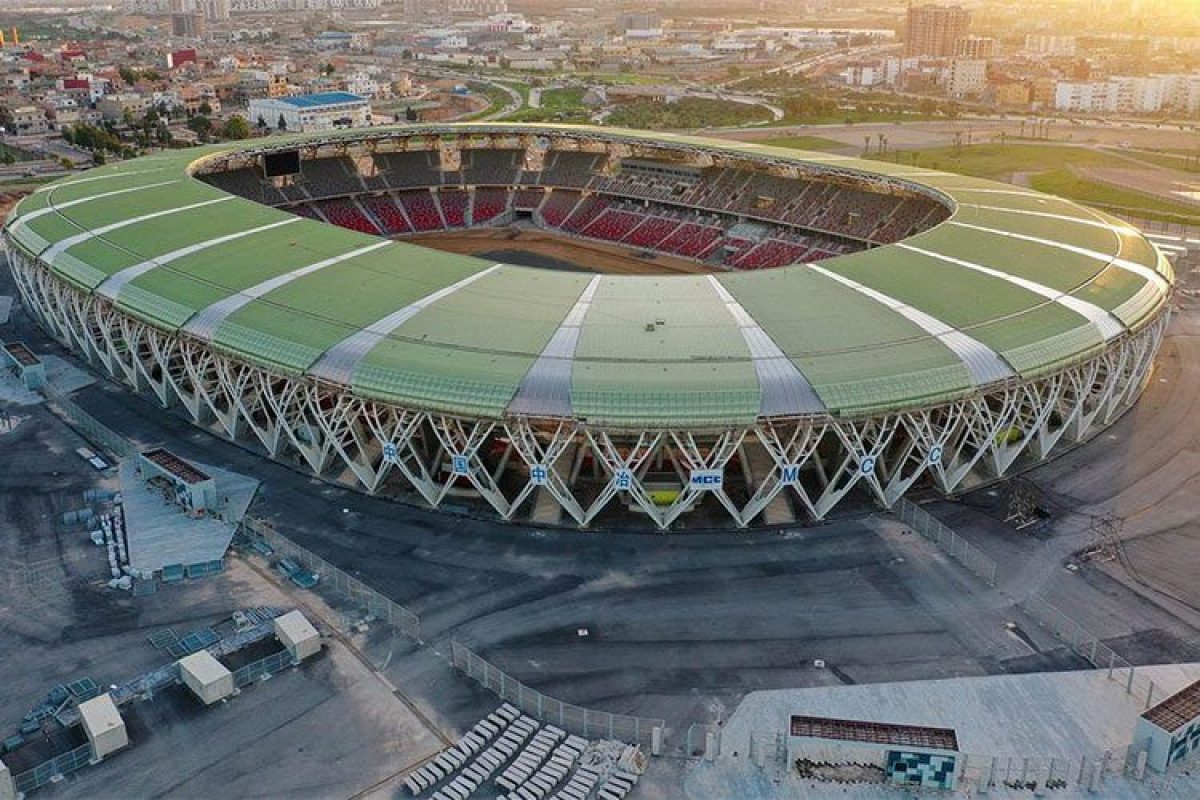

الانتهاء من "جزء كبير" من أشغال التهيئة الخارجية للمركب الأولمبي بوهران

للمركب الأولمبي بوهران
27/02/2022 - 20:48

تم الانتهاء من "جزء كبير" من أشغال التهيئة الخارجية للمركب الأولمبي الذي سيحتضن الطبعة الـ19 لألعاب البحر الأبيض المتوسط المقررة الصيف المقبل بوهران، حسبما أفاد به اليوم الأحد بيان لوزارة السكن والعمران والمدينة.

وأوضح البيان الذي نشر بالصفحة الرسمية للوزارة على فايسبوك عقب اجتماع حول تقدم أشغال انجاز الملاعب الموكلة إلى قطاع السكن، أنه تم الانتهاء من "جزء كبير" من أشغال التهيئة الخارجية على مستوى المركب الأولمبي بوهران مع "تركيب الإضاءة وكاميرات المراقبة على مستوى حضائر السيارات".

وبخصوص الواجهة الزجاجية للمركب، أشار نفس المصدر إلى انه "تم الانتهاء من الأشغال بنسبة 95 بالمائة على مستوى القاعة المتعددة الرياضات، وبنسبة 85 بالمائة على مستوى المركب المائي".

وضم هذا الاجتماع الذي ترأسه وزير السكن والعمران والمدينة، محمد طارق بلعريبي، المسؤولون المركزيون بالوزارة بالإضافة إلى مدراء التجهيزات العمومية لكل من الجزائر، تيزي وزو ووهران.

وألح السيد بلعريبي، حسب البيان، على "ضرورة الانتهاء من كل الأشغال والشروع في عملية التجارب التقنية الخاصة بمختلف الشبكات المتواجدة على مستوى المركب الأولمبي بوهران".

وتم خلال نفس الاجتماع تقديم عرض حول ملعب تيزي وزو من طرف مدير التجهيزات العمومية، وأهم العراقيل المسجلة منذ تحويله لقطاع السكن في أكتوبر 2021.

وفي هذا السياق، أسدى السيد بلعريبي تعليمات بتحضير دفتر الشروط الخاص بالتهيئة الخارجية للملعب كمرحلة أولى، والإعلان عن مناقصة وطنية لاختيار مقاولة انجاز التهيئة بحر هذا الأسبوع قصد البدء في عملية الإنجاز، حسب ذات البيان الذي أشار إلى أن كل من مكتب الدراسات ومديرية التجهيزات العمومية والهيئة الوطنية للرقابة التقنية للبناء، سيباشرون العمل الفعلي على مستوى الملعب.

أما فيما يخص الأشغال الثانوية المتبقية على مستوى هذه المنشأة الرياضية، فسيتم التحضير لإعداد دفتر شروط وإعلان مناقصة قبل منتصف شهر مارس.

وفي نفس الاجتماع، قدم مدير التجهيزات العمومية لولاية الجزائر عرضا حول مدى تقدم أشغال إنجاز ملعب براقي وكافة الإجراءات المتخذة لدفع جميع المستحقات المالية لمؤسسة الإنجاز.

وفي هذا الشأن، أمر الوزير برفع تقرير عن تقدم الأشغال الخاصة بالتهيئة الخارجية كل 48 ساعة، وإعداد رزنامة دقيقة للأشغال الداخلية المتبقية بالملعب وإحصائها، خاصة فيما يتعلق بالمعدات والتجهيزات التي يجب أن تستورد من خارج الوطن حتى يتم اقتناؤها في الوقت المحدد.

ومن جانب اخر تم التطرق إلى الأمور التقنية الخاصة بالبث السمعي البصري، حيث طلب السيد بلعريبي برمجة لقاء مع المؤسسة العمومية للتلفزيون الجزائري قصد الوقوف على الأمور التقنية والإدارية لتسهيل عملية البث.

وبالنسبة لملعب الدويرة، فقد تم تركيب 18 من أصل 26 هيكل معدني المغطي للملعب على أن يتم الانتهاء من أشغال تركيب كل الهياكل قبل نهاية شهر مارس.

كما تم الانتهاء من اختيار مؤسسة الإنجاز المكلفة بأشغال التهيئة الخارجية وهذا وفقا للمدة المحددة قانونيا كما ينص عليه قانون الصفقات العمومية، يضيف البيان.
